Po 9 latach od wybudowania pierwszego domu (tamten także na blogu;)) na stare lata buduję drugi - tym razem budynek rekreacji indywidualnej na terenie leśnym. Kobieta też daje radę:)

wpisy na blogu

Wypowiedzenie umowy z winy wykonawcy

Data dodania: 2026-01-10
wyślij wiadomość

W nowym 2026 r. wszystkim Budującym życzę realizacji budów zgodnych z planem:)


U mnie dla odmiany, małe zawieszenie:)

W ostatnich dniach ubiegłego roku, cierpliwość pani inwestor uległa wyczerpaniu...


Dnia 18 grudnia A.D. 2025 umowa o roboty budowlane z wykonawcą D. została rozwiązana z winy wykonawcy...

Sprawę zleciłam kancelarii prawnej, gdyż sama nie mam czasu na użeranie się...

A prawnik, to zawsze lepsza wiedza o możliwościach działania.

Oprócz wypowiedzenia, wykonawca D. otrzymał wezwanie do zapłaty kar umownych + kwoty stanowiącej równowartość nienależnie pobranych środków za niedokończone etapy...

Na razie roszczenie na 136.000 zł...

Powinno rosnąć...

Aktualnie dobieram wykonawców zastępczych licząc, iż w najbliższych tygodniach dach zostanie zakończony.



2Komentarze
Data dodania: 2026-01-24 07:31:53
naprawdę współczuje! i trzymam kciuki za znalezienie przyzwoitego wykonawcy
odpowiedz
Data dodania: 2026-01-25 17:49:31
Re.
W zanadrzu już mam 2 wykonawców zastępczych:) Jednakże jeszcze mój prawnik usiłuje dojść z prawnikiem pierwotnego wykonawcy do ugody. Swoje warunki wraz z protokołem braków i usterek sporządzonym przez kierownika budowy przedstawiłam przedwczoraj, czekamy na ostateczną wypowiedź II strony... W lutym planuję dokończyć nieszczęsne pokrycie dachowe - czy we współpracy z wykonawcą czy z wykonawcą zastępczym, los pokaże...
odpowiedz
Odpowiedź do dom-na-wsi

Zamknięty nieprzykryty

Data dodania: 2025-12-09
wyślij wiadomość

Brama garażowa zamontowana zgodnie z planem.

Wykonawcy, który skończyłby dach, strop, schody wewnętrzne ni widu...

O harmonogram prac pytałam 5 razy...

Czekam maksymalnie do końca tygodnia....

Cierpliwość na wyczerpaniu...



2Komentarze
Data dodania: 2025-12-14 11:15:46
współczuję, nic nowego jesli chodzi o wykonawców - niestety, znam historę kiedy facet wynajęty do pilnowania majstrów, żeby inwestor miał trochę lżej - zgarnął przekazaną na roboty kasę i uciekł, tutaj wypada szukać nowego wykonawcy a starego zacząć ciągać po sądach
odpowiedz
Data dodania: 2025-12-14 16:44:03
Re.
Tak uczynię. Nie będzie litości. Byłam już u prawnika dać mu pełnomocnictwo do roszczeń z wykonawcą. Opowiedział mi humorystyczną historię, jak u niego ekipa budowała dom... Podczas murowania ścian szczytowych wpadła na budowę policja, zakuła w kajdany stojącego na rusztowaniu szefa firmy i aresztowała go za alimenty:) Tyle wykonawców widziano. Następnych znalazł po prawie pół roku...
odpowiedz
Odpowiedź do dom-na-wsi

Niemal zamknięty;)

Data dodania: 2025-12-07
wyślij wiadomość

Pojechała dziś pani inwestor na coniedzielny objazd włości...

Rzeczywiście, wróciła zadowolona.

Wtorek, środa, czwartek montowali w moim domku letniskowym panowie z firmy okiennej HSy, fixy i rolety.

Zamontowane zostały też drzwi zewnętrzne (na razie techniczne).

We najbliższy wtorek montaż bramy garażowej.

Tym sposobem, zamkniemy budynek.

(Niestety dach jeszcze nie skończony, strop nie zamontowany, kominy nie wymurowane, schody nie wylane.

Jutro potwierdzę, czy wykonawca się definitywnie zwinął z budowy...

Wezwanie do realizacji umowy odebrał. Profilaktycznie dałam już pełnomocnictwo panu mecenasowi, aby od połowy tygodnia wypowiedział umowę w moim imieniu i wystosował do wykonawcy wezwania finansowe...)



Złapałam też tynkarza, który wytynkował nadproże i węgarki otworu bramy garażowej.


Montaż stolarki a dachu ni ma...

Data dodania: 2025-11-30
wyślij wiadomość

Od ostatniego wpisu minęły aż 3 tygodnie...

Niestety przestoju wykonawcy...

Że ma jakieś problemy widać - i z ekipą, i z zakupem materiałów, a poprzez 1 i 2 z komunikacją z panią inwestor...

Termin zakończenia SSO minął miesiąc temu...

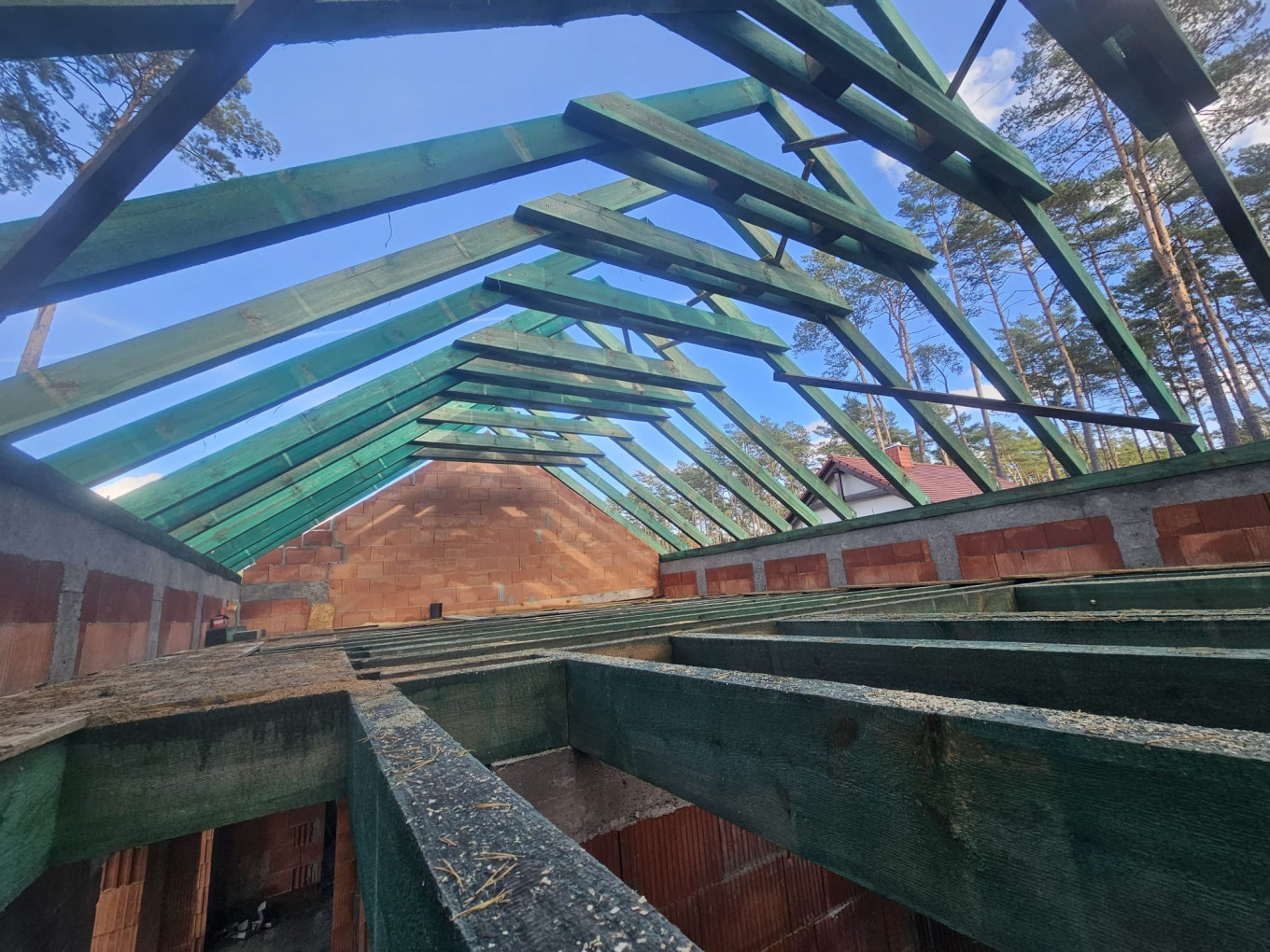

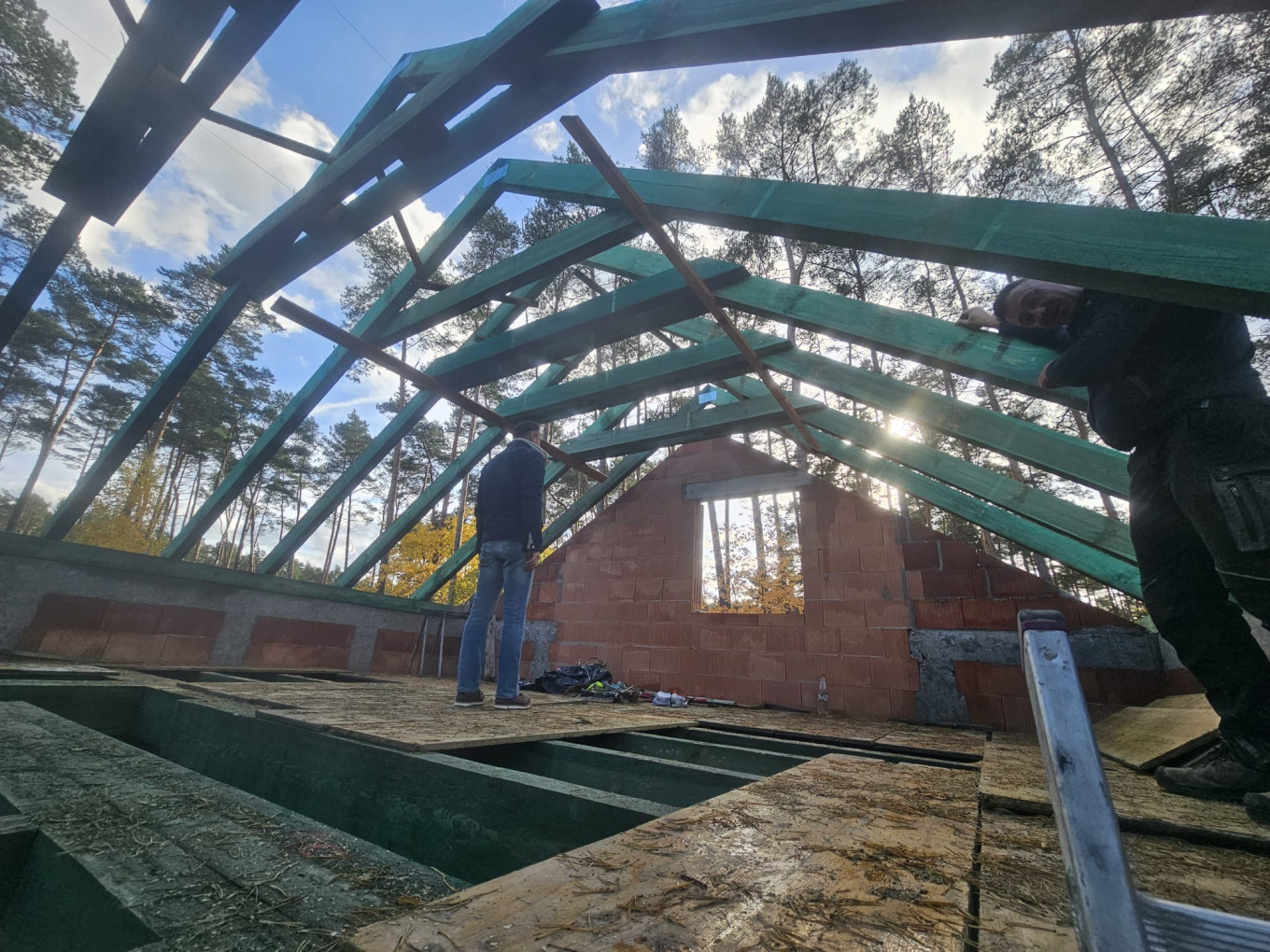

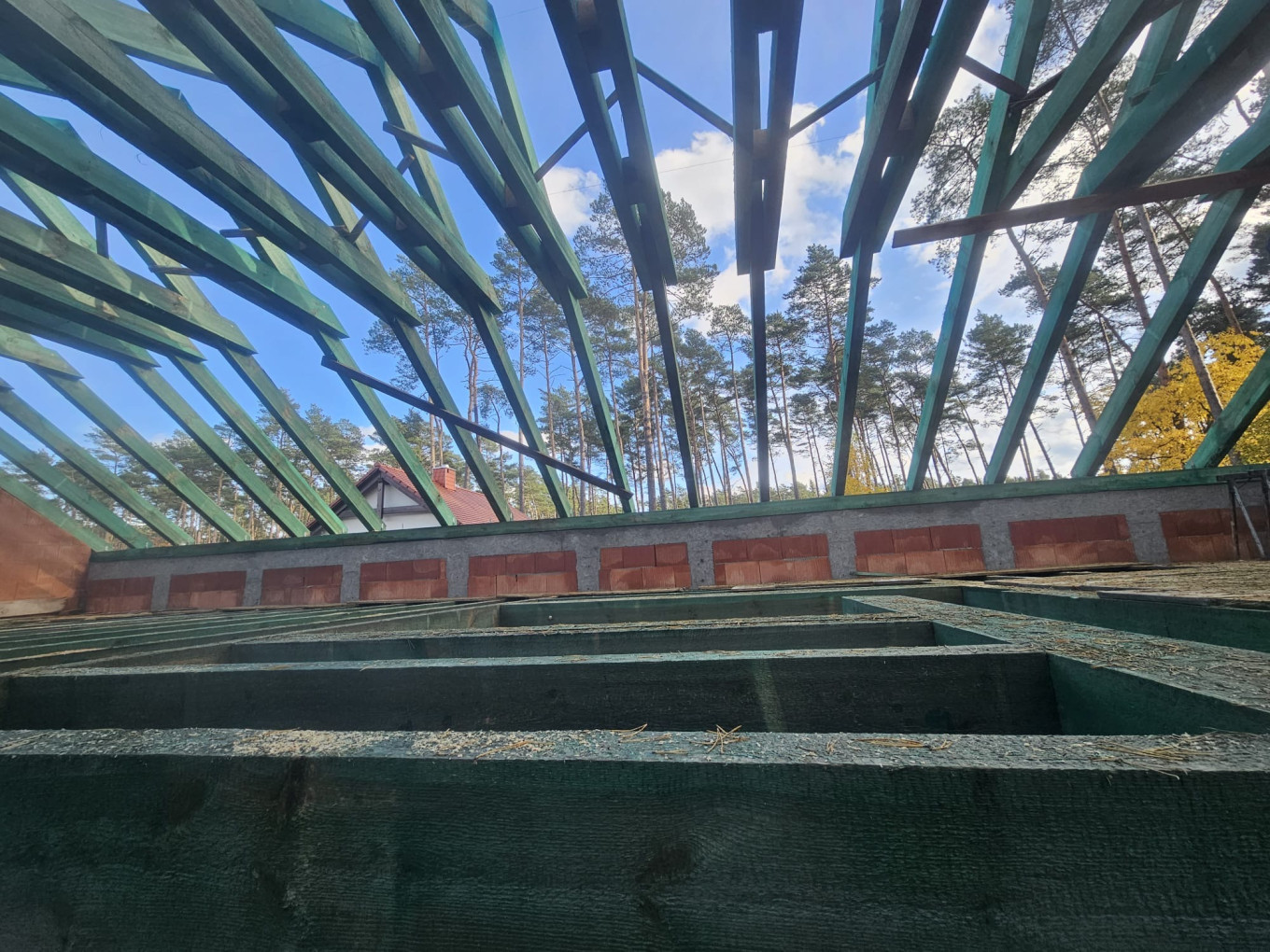

Dach ledwo załacony. Kominów brak. Okien dachowych brak. Dachówki brak. Orynnowania brak. Schodów wewnętrznych brak. Strop skończył jedynie na belkach.

Przez 3 tygodnie  położył membranę dachową (i to zakupioną przez nas) i zamontował łaty...

Telefonów najczęściej nie odbiera.

Więc linia frontu przeszła na drogę pisemną i to w wersji radykalnej.

W czwartek wysłałam oficjalne Wezwanie do realizacji obowiązków wynikających z zawartej umowy na roboty budowlane...

Na wypowiedź wykonawcy czekam do 7 dni...

Pobłażliwość się skończyła...

Jutro montaż stolarki okiennej, a na dachu tylko membrana...

( Mam świadomość, że taka kolejność etapów nie jest zalecana, lecz siła wyższa...

Jeśli 7 kolejnych dni będzie znowu dniami milczenia, rozwiązuję umowę z wykonawcą i szukam pilnie zastępczego, a umownego pociągnę do odpowiedzialności finansowej...)




2Komentarze
Data dodania: 2025-11-30 19:16:18
Przykre to ale bardzo czeste w Polsce.
Dotrzymywanie umow i fachowosc naszych specjalistow budowlanych to obraz w pigulce calego panstwa. Przykre jest to, ze poznajecie te realia na wlasnej skorze (dla pocieszenia nie wy jedyni). Polecam walke i egzekwowanie mam nadzieje porzadnie spisanej umowy.
odpowiedz
Data dodania: 2025-11-30 21:23:12
Re.
Umowa oczywiście jest spisana. I to nawet wg wzoru Wykonawcy;) Choć sam nie przestrzega wielu z jej zakresów: terminu, zakresu etapów, sposobu płatności... A kiedy powołuję się na dany zapis, to ripostuje, że "manipuluję umową":)
odpowiedz
Odpowiedź do papasmerf

Na głowę nie pada

Data dodania: 2025-11-09
wyślij wiadomość

Powiedzmy, że budynek prowizorycznie przykryty...

Co prawda na razie membraną, ale na głowę nie pada.

Celowo nie poprzedzam stwierdzenia słowem "już",

bo (na obecną chwilę) 19 dni po umownym terminie...

Kara za każdy dzień poślizgu 305 zł netto:)

Wykonawca sam przyznał, że rozeszli mu się pracownicy i jest, jak jest...


stodolamojabudowapl Wyślij wiadomość do autora OBSERWUJ BLOGA
statystyki bloga
Odwiedzin bloga: 0
Komentarzy: 17
On-line: 9
Wpisów: 27 Galeria zdjęć: 185
o nas
Po 9 latach od wybudowania pierwszego domu (tamten także na blogu;)) na stare lata buduję drugi - tym razem budynek rekreacji indywidualnej na terenie leśnym. Kobieta też daje radę:)
Projekt INDYWIDUALNY
BUDYNEK- dom wolno stojący , parterowy z poddaszem bez piwnicy
TECHNOLOGIA - murowana
MIEJSCE BUDOWY - Opole
ETAP BUDOWY - II - Parter
